GSP/GMP醫藥冷庫設計安裝方案及流程
作者:冷迪制冷 抄襲必究 日期:2026-08-28 10:39:34
醫藥冷庫是藥品、疫苗、生物制劑等溫控敏感物資倉儲的核心設施,其設計與安裝必須嚴格遵循GSP(藥品經營質量管理規范)與GMP(藥品生產質量管理規范)的相關要求。合規的醫藥冷庫不僅是藥品質量安全的保障,也是企業通過藥監部門檢查、獲取經營資質的必要條件。
近年來,隨著醫藥行業監管趨嚴,不少企業在醫藥冷庫建設中因設計不規范、驗證不完整而面臨整改風險。冷迪制冷深耕冷庫工程領域多年,擁有醫藥冷庫專項設計與施工經驗,本文將從合規要求、設計方案、安裝流程、驗證認證四個維度,系統梳理GSP/GMP醫藥冷庫的完整建設方案,為醫藥企業提供專業參考。
一、GSP/GMP醫藥冷庫核心合規要求
在啟動醫藥冷庫設計之前,首先需要明確GSP與GMP對溫控倉儲的具體規范要求。兩項規范在溫度控制、監測系統、驗證管理等方面均有明確規定,是設計方案的基本依據。
1.溫度分區:冷藏庫2℃~8℃;陰涼庫≤20℃;冷凍庫-25℃~-10℃;常溫庫10℃~30℃。
2.濕度控制:相對濕度保持在35%~75%之間,需配備濕度監測與調節裝置。
3.溫度監測:24小時連續自動監測,監測間隔不超過30秒,數據保存不少于5年。
4.報警系統:超溫聲光報警加短信/電話遠程報警,報警響應時間不超過規定時限。
5.備用保障:雙制冷機組一用一備,配備備用發電機或UPS不間斷電源。
6.驗證管理:需通過IQ安裝確認、OQ運行確認、PQ性能確認三階段驗證。
需要注意的是,GSP主要針對藥品經營環節(批發、零售、物流),GMP主要針對藥品生產環節。兩者在冷庫要求上基本一致,但GMP對潔凈度、壓差控制、氣流組織有更嚴格的附加要求,設計時需根據企業實際經營類型對標對應規范。
二、醫藥冷庫設計方案要點
合規要求明確后,進入方案設計階段。醫藥冷庫設計不同于普通商用冷庫,需要在保溫結構、制冷系統、監控系統、備用保障等多個維度進行專項設計。
(一)庫體保溫結構設計
醫藥冷庫庫體推薦采用聚氨酯(PU)雙面彩鋼保溫庫板,板材密度不低于40kg/m³,導熱系數≤0.024W/(m·K)。庫板拼接采用偏心鉤加企口插接工藝,板縫填充食品級密封膠,確保庫體氣密性。冷藏庫庫板厚度建議100mm,冷凍庫建議150mm。地面需做防潮層加保溫層加鋼筋混凝土面層的三層結構,低溫庫還需加裝通風加熱防凍層。
(二)制冷系統設計
醫藥冷庫制冷系統必須配置雙機組一用一備,當主機組故障時備用機組自動切換啟動,確保庫溫不超限。機組選型需根據庫容、溫區、開門頻次、貨物熱負荷等參數*計算。冷風機采用雙側出風或頂出風型式,保證庫內溫度均勻度≤±2℃。冷媒推薦使用R404A或R507等環保冷媒,管路需做保溫包裹與標識。
(三)溫濕度監控系統設計
監控系統是GSP檢查的重點。需在庫內均勻布置溫濕度采集探頭,探頭數量根據庫容確定,一般每300立方米不少于2個,且門口、風機附近、死角位置必須布設。采集終端數據上傳至本地服務器及云端平臺,支持手機APP實時查看。系統需具備超溫報警、斷電報警、傳感器故障報警等多級報警功能,報警方式包含聲光、短信、電話、APP推送四種以上。
(四)電氣與備用電源設計
醫藥冷庫供電需采用雙回路供電,主電源故障時自動切換至備用回路。同時配備柴油發電機組或UPS不間斷電源,保障斷電后制冷系統與監控系統持續運行。發電機組啟動時間應≤15秒,UPS續航時間不少于30分鐘。所有電纜需穿管防護,電控箱配備防雷、漏電、過載保護裝置。
(五)GMP附加設計要求
若冷庫用于GMP生產車間的物料暫存,還需滿足潔凈度要求:庫內墻面、頂面采用易清潔的不銹鋼或彩鋼板材質,地面做環氧自流平處理。設計壓差控制,保持庫區相對正壓,防止外界未凈化空氣倒灌。照明采用防爆潔凈燈具,照度不低于200Lux。人員進出設置緩沖間,物流進出設置傳遞窗,減少開門對庫內環境的影響。
三、醫藥冷庫安裝施工流程
設計方案確認后,進入現場施工安裝階段。醫藥冷庫安裝需嚴格按照設計圖紙與GSP/GMP規范執行,每道工序完成后需進行自檢與記錄。
*步:現場勘測與技術交底。施工團隊進場后,首先復核現場尺寸、水電條件、承重結構與設計圖紙的一致性。確認設備進場通道、材料堆放區域、臨時用電接駁點。組織設計方、施工方、使用方三方技術交底,明確施工標準、關鍵節點、驗收要求,形成交底記錄并簽字確認。
第二步:地坪基礎與保溫施工。對原始地面進行找平、壓實處理,鋪設防潮PE膜(搭接寬度≥100mm),錯縫鋪設高密度擠塑保溫板(XPS),低溫庫保溫層厚度不小于150mm。保溫層上方澆筑鋼筋混凝土面層,根據承重需求確定厚度(一般不小于100mm),做好地面養護,確保表面平整、無裂縫、無空鼓。

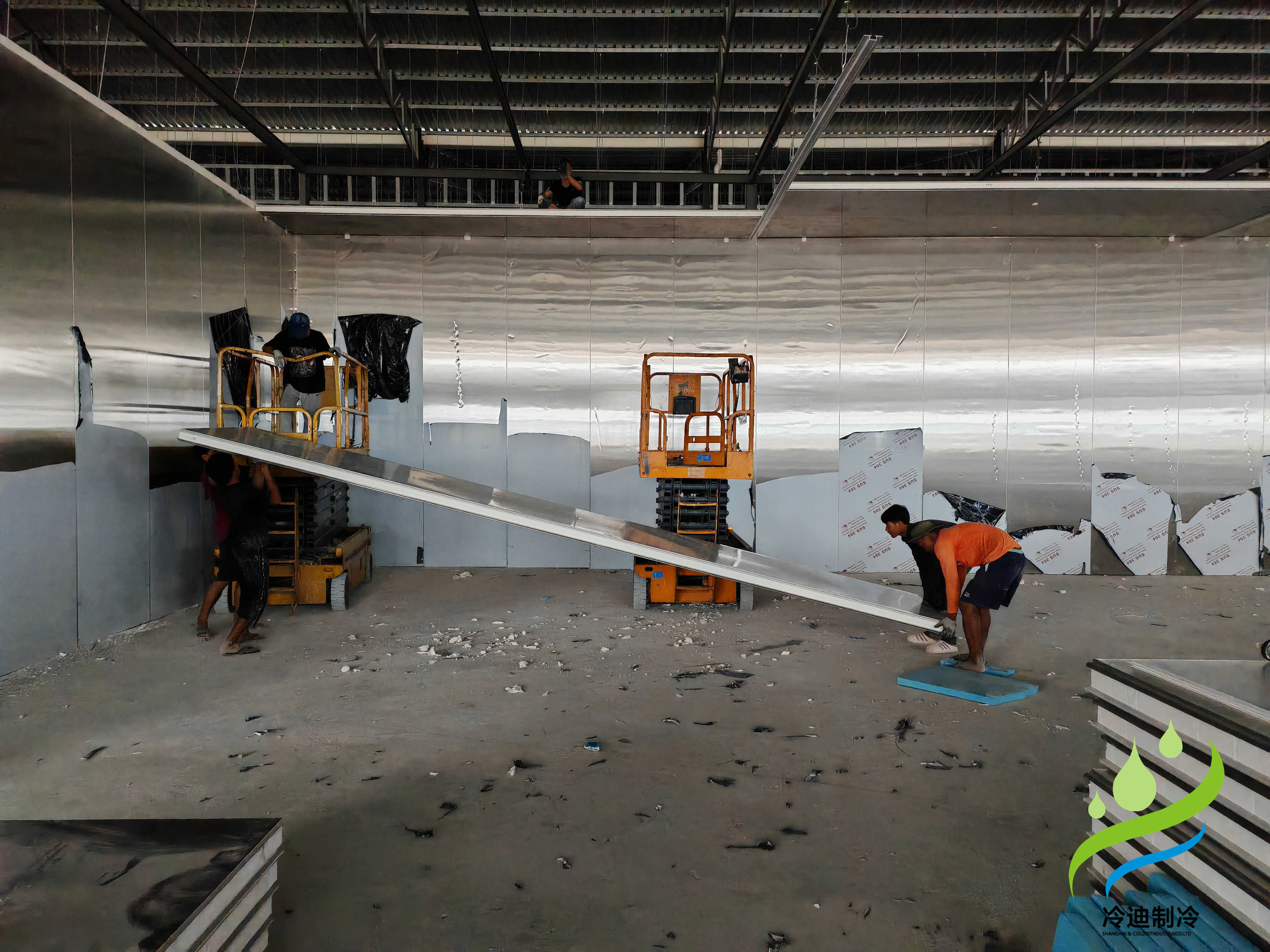

第三步:庫體拼裝與密封處理。按設計圖紙放線定位,從墻角基準位開始依次拼裝聚氨酯保溫庫板。墻板安裝需用鉛垂線校正垂直度,頂板安裝需拉線校正平整度。板縫嵌入密封膠條并打食品級密封膠,內外兩側均做密封處理。庫體安裝完成后進行氣密性檢查,采用壓差法檢測,確保無明顯漏風點。

第四步:制冷設備與管路安裝。制冷機組安裝在設備間預設基礎上,底部加裝減震墊,機組與基礎之間固定牢固。冷風機吊裝在庫內頂板下方,預留合理檢修空間,風機出風口避開貨物堆放區域。冷媒管路采用無縫銅管,焊接采用充氮保護焊,管路橫平豎直、固定牢固,按規范設置坡度。管路安裝完成后進行氮氣保壓試壓(試驗壓力不低于設計壓力的1.5倍),穩壓24小時無壓降為合格。
第五步:電氣與監控系統安裝。布設動力電纜與控制電纜,分槽敷設、標識清晰。安裝電控箱、配電柜、溫濕度采集探頭、報警裝置、應急照明等設備。監控系統探頭安裝位置需與驗證方案一致,探頭距地面高度1.5m左右,遠離冷風機出風口和庫門。所有電氣設備安裝完成后進行絕緣測試、接地電阻測試,確保符合安全規范。
第六步:庫門與配套設施安裝。安裝冷庫專用保溫門(平移門或鉸鏈門),門框加裝電加熱絲防止結露,門體配備密封條、閉門器、防撞條。安裝庫內照明(防爆型)、應急燈、安全出口標識。GMP冷庫還需安裝緩沖門、傳遞窗、壓差表等配套設施。
四、系統調試與GSP/GMP驗證
安裝完成后,進入系統調試與驗證階段。驗證是GSP/GMP認證的核心環節,必須由具備資質的驗證團隊按照驗證方案執行,并出具完整的驗證報告。
(一)IQ安裝確認。核對設備型號、參數、安裝位置與設計文件一致性,檢查安裝質量與文檔完整性。確認所有設備、儀表、管路均已按設計要求安裝到位,并具備相應的合格證明與校準證書。
(二)OQ運行確認。空載狀態下測試設備運行參數、控溫精度、報警功能、備用切換等功能是否達標。測試內容包括:降溫速率、溫度波動度、超溫報警響應、備用機組自動切換、斷電恢復后系統自啟動等。
(三)PQ性能確認。滿載或模擬滿載狀態下進行溫度分布測試,連續運行不少于7天,驗證長期穩定性。測試需包含空載和滿載兩種狀態,并模擬開門作業、化霜周期、斷電恢復等極端工況。
(四)溫度分布測試(Mapping)。溫度分布測試是驗證的核心內容。在庫內布設多個溫度采集點(一般不少于15個,涵蓋上中下三層、門口、風機附近、角落等位置),連續采集溫度數據不少于7天。測試完成后出具溫度分布報告,確認庫內溫度均勻度、波動度均在合規范圍內。
(五)驗證文檔管理。驗證完成后需整理完整的驗證文件包,包括:驗證方案、驗證報告、溫度分布數據、設備校準證書、安裝圖紙、操作SOP、維護保養計劃等。所有文件需歸檔保存,保存期限不少于藥品有效期后1年,且不少于5年。這些文件是藥監部門GSP/GMP現場檢查的必查項。
醫藥冷庫投入使用后,每年需進行一次再驗證(定期驗證),設備大修、搬遷、重大改造后也需重新驗證。建議企業建立完整的驗證管理體系,確保驗證狀態持續受控。
【注意事項】
一、設計階段注意事項
避免僅憑經驗估算制冷量,必須進行詳細的熱負荷計算。溫區劃分要結合企業實際經營品類,預留未來擴容空間。監控系統探頭位置需在設計階段就與驗證方案對齊,避免驗證時反復調整。GMP冷庫需提前確認潔凈度等級要求,避免后期改造增加成本。
二、施工階段注意事項
庫板密封是容易出問題的環節,板縫、陰陽角、管線穿墻處必須逐一打膠密封。冷媒管路焊接必須充氮保護,防止氧化皮堵塞管路。電氣接線需牢固可靠,所有接頭做燙錫處理。施工過程中做好成品保護,避免庫板表面劃傷、設備碰撞損壞。
三、運維階段注意事項
建立日常巡檢制度,每日記錄庫溫、設備運行狀態。定期清洗冷風機翅片、檢查密封條老化情況、校準溫濕度探頭(每年至少校準1次)。備用機組每月至少啟動運行一次,確保隨時可用。建立完整的運維檔案,記錄每次維修、保養、校準情況,以備藥監檢查。
【總結】
GSP/GMP醫藥冷庫建設是一項涉及合規設計、精密施工、嚴格驗證的系統工程。從前期合規解讀到方案設計,從施工安裝到驗證認證,每個環節都直接關系到冷庫能否通過藥監檢查、保障藥品質量安全。
企業在建設醫藥冷庫時,應選擇具備醫藥冷庫設計施工經驗和驗證能力的專業團隊,從源頭把控合規性。冷迪制冷深耕冷庫工程領域多年,擁有16項專利、ISO9001認證及冷庫安裝、冷庫售后資質,可提供從方案設計、設備供應、施工安裝到GSP/GMP驗證輔導的一站式服務,助力醫藥企業建設合規、穩定、可靠的溫控倉儲設施。
【常見問答】
問:GSP醫藥冷庫必須配備雙制冷機組嗎?
答:是的。根據GSP附錄《藥品經營企業計算機系統》及《冷藏、冷凍藥品的儲存與運輸管理》要求,儲存冷藏、冷凍藥品的冷庫應配備雙制冷機組,一用一備,確保單臺機組故障時庫溫不超限。同時建議配備備用發電機組,應對突發斷電情況。
問:醫藥冷庫溫度監測系統有哪些具體要求?
答:溫度監測系統需滿足以下要求:24小時連續自動采集,采集間隔不超過30秒;數據不可篡改,保存期限不少于5年;超溫時通過聲光、短信、電話等多種方式報警;監測終端需定期校準(每年至少1次)并保留校準記錄;系統需具備斷電續航能力,UPS供電不少于30分鐘。
問:新建醫藥冷庫從設計到通過驗證大概需要多長時間?
答:一般情況下,方案設計約1-2周,施工安裝約2-4周(視庫容大小),系統調試約1周,IQ/OQ/PQ三階段驗證約2-3周(其中PQ溫度分布測試需連續運行7天以上)。整體周期約6-10周。建議企業提前規劃,預留充足的驗證時間,避免影響經營資質申報。如需了解具體項目的工期與報價,可咨詢冷迪制冷獲取針對性的方案。
、
